金沙江上游昌波水电站地下厂房启动开挖

2025-05-14 四川在线

  5月13日,华电金沙江上游昌波水电站地下厂房正式开挖,较计划提前110天完成里程碑节点目标。

  昌波水电站地下厂房开挖仪式。(华电金沙江上游水电开发有限公司供图)

  昌波水电站位于四川省甘孜州巴塘县和西藏自治区昌都市芒康县境内,是金沙江上游水电规划“一库13级”开发方案中的第11级电站,总装机82.6万千瓦,布置两条长引水隧洞、两个独立调压室,为国内在建规模最大的引水隧洞及调压室洞室群水电项目。

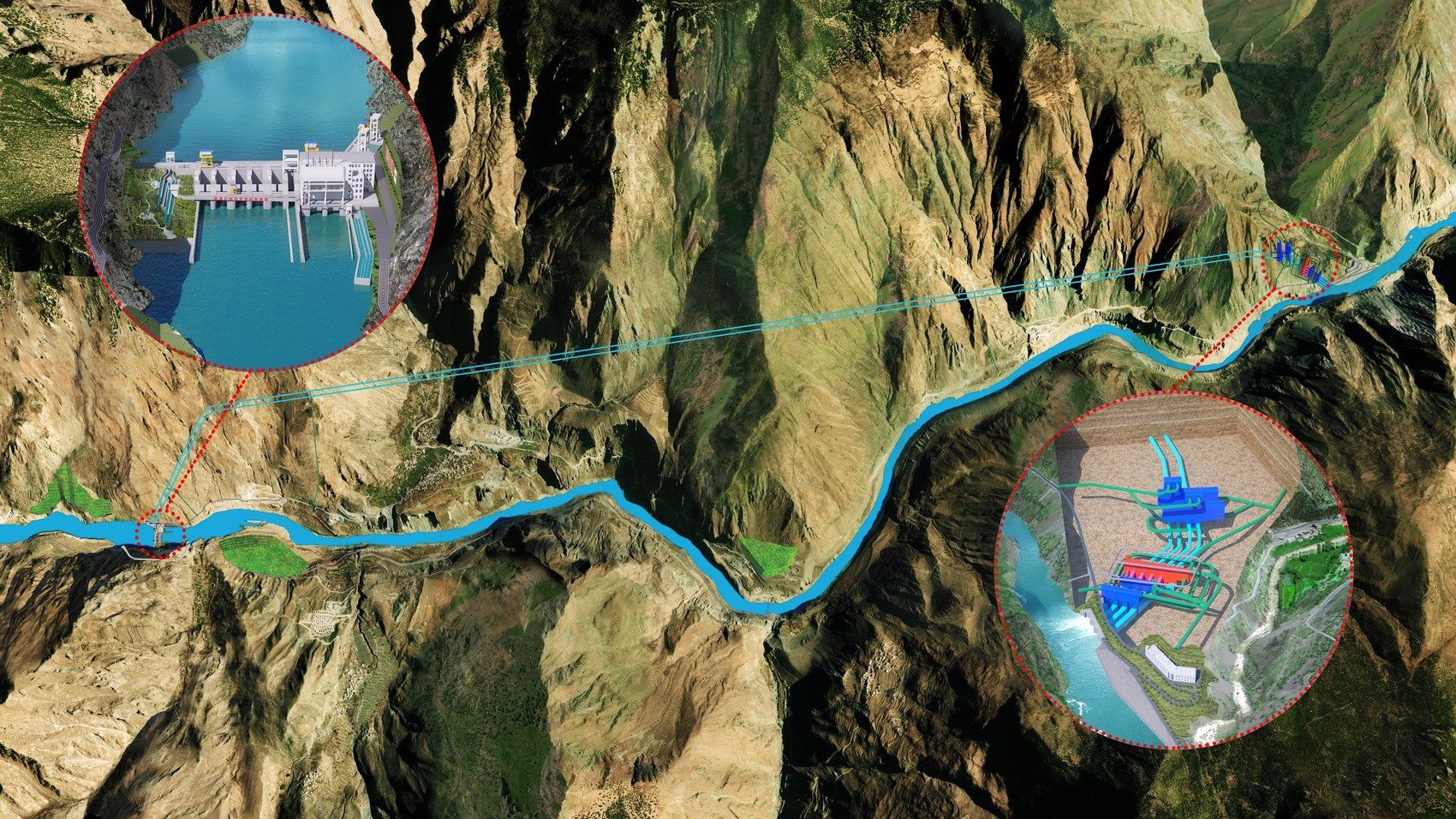

  昌波水电站枢纽布置效果图。(华电金沙江上游水电开发有限公司供图)

  项目地下厂房布置在金沙江莫曲河口上游约500米处的山脊内,长179米,宽25.80米,高65.20米,开挖量约22万立方米,相当于约116个标准游泳池大小。面对洞室跨度大、净空高、交叉口多,地下洞室群布置复杂等施工难题,华电金上昌波分公司系统优化调整地下洞室及各施工通道布局,于2025年5月6日实现地下厂房上层施工支洞贯通,5月13日正式启动开挖,实现继导流洞贯通、引水隧洞开挖后的又一重大节点目标,为地下厂房主体工程建设奠定坚实基础。

  昌波水电站于2023年9月开工建设,计划2025年11月大江截流,2030年全容量投产发电。建成后预计每年为华中地区输送绿电43.55亿千瓦时,可节约标煤130万吨、减少二氧化碳排放359万吨。
